全球重点铜矿企业分析:南方铜业(Southern Copper)(附40页报告)
联系电话:13699799697(微信) | 联系电话:13699799697(微信)佚名 | 发布时间: 2025-06-09 | 13 次浏览 | 分享到:

扫码阅读报告,或联系13699799697(微信)

文末附报告下载链接

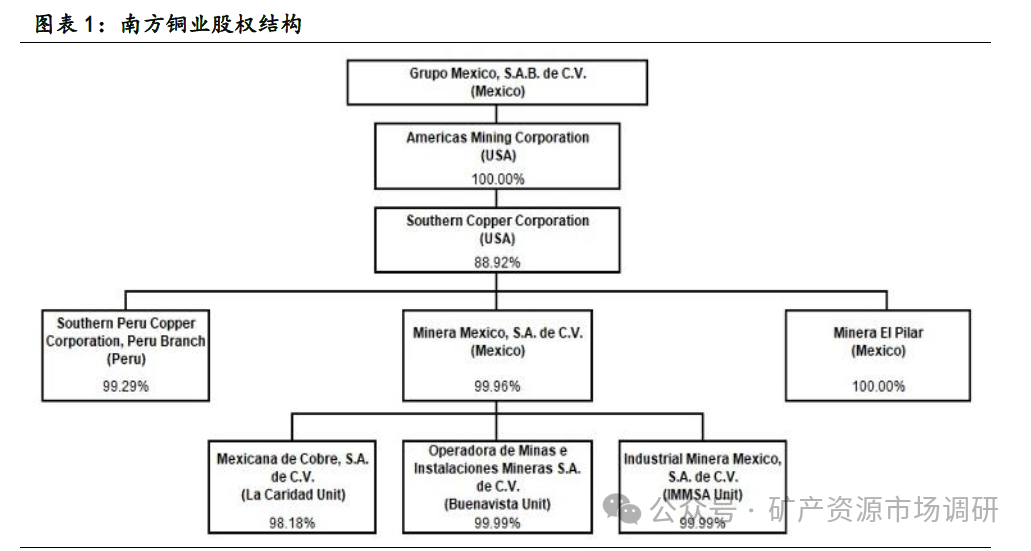

南方铜业是Grupo Mexico S.a.B.de C.V.(“Grupo México”)的控股间接子公司。截至2023年12月31日,Grupo Mexico通过其全资子公司美洲矿业公司(“AMC”)拥有南方铜业88.9%的股本。Grupo Mexico的主要业务是作为其他公司股份的控股公司,从事矿产和其他产品的开采、加工、采购和销售,以及提供铁路和其他相关服务。

南方铜业通过一家注册分部Southern Peru Copper Corporation(“SPCC秘鲁分部”、“分部”或“秘鲁分部”)在秘鲁开展业务。SPCC秘鲁分公司几乎包括与南方铜业在秘鲁的铜业务相关的所有资产和负债。

2005年4月,南方铜业从美洲矿业公司(“AMC”)收购了Minera Mexico,后者是南方铜业的控股股东Grupo Mexico的子公司,合并后该公司成为当时证券交易所上市公司中铜储量最大的公司,也是世界上最大的采矿冶金公司之一。

Minera Mexico是一家控股公司,其所有业务都通过分为三个部门的子公司进行:(i)La Caridad部门(ii)Buenavista部门和(iii)IMMSA部门。南方铜业拥有Minera Mexico 99.96%的股份。

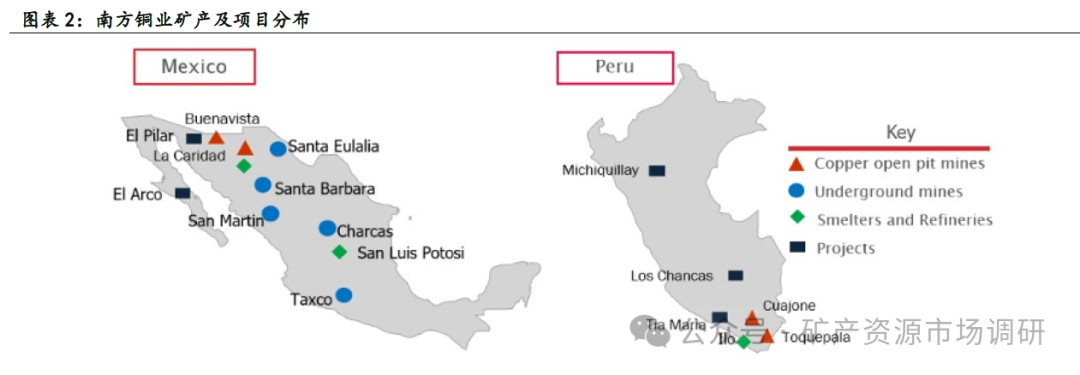

目前,南方铜业在秘鲁南部的Toquepala和Cuajone以及墨西哥的La Caridad和Buenavista经营露天铜矿。南方铜业还拥有五个地下矿山,其中三个目前生产锌、铜、银和金。以下地图显示了南方铜业的主要矿山、冶炼设施、炼油厂和项目的位置。

La Caridad

1968年,Mexicana de Cobre成立并开始在墨西哥索诺拉州纳科扎里的La Caridad矿床进行勘探。1974年,La Caridad开始建设,这是世界上最大的采矿冶金综合体之一。1978年,Grupo Industrial Minera Mexico S.A. de C.V.以墨西哥资本成立。La Caridad选矿厂于1979年开始运营,选矿能力为72000吨/天。

1985年,La Caridad钼厂开始运营,处理能力为2000吨/天。1986年,La Caridad冶炼厂于1986年7月开始运营,产能为493吨/天。1995年,位于La Caridad的LESDE工厂开始运营,产能为60吨/天。2000年,La Caridad线材厂将产能扩大到15万吨/年。2009年,La Caridad冶金厂的副产品处理厂开始运营,Agua Prieta石灰厂的现代化也已完成,符合墨西哥的环境法规。

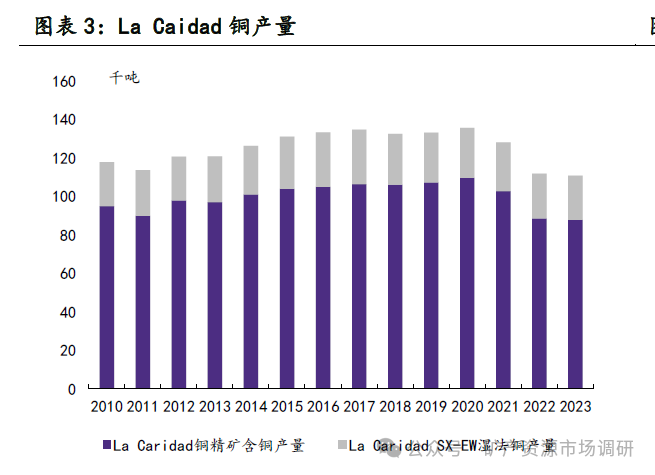

2023年La Caridad项目合计产铜11.1万吨,产钼金属1.14万吨。

Cananea(Buenavista del Cobre)

1990年,Grupo Industrial Minera Mexico S.A. de C.V.收购了Cananea采矿业务。2001年,LESDE II Cananea工厂将产能扩大到54800吨/年。2010年公司重启了Cananea业务并在当年,将Cananea公司的更名为Buenavista del Cobre(“Buenavisa”)。SX/EW工厂生产在第四季度达到满负荷。

2014年,位于Buenavista del Cobre的第三家SX-EW(湿法铜)工厂的建设已经完成,该工厂的年产能为120000吨铜。2015年,Buenavista del Cobre的新选矿厂投入运营,年铜生产能力为188000吨。该项目还包括两个钼厂,总年产能为4600吨。

目前Buenavista项目运营有一个露天的斑岩型铜矿,两个选矿厂和三个SX-EW湿法铜冶炼厂。Buenavista矿床总共有两个矿区,分别是BVC(Buenavista del Cobre)和BVZ(Buenavista Zinc)。Buenavista Zinc是近期公司正在新建一个锌金属选矿厂,预计2024年Q1在技术调试完以后开始爬产。公司计划Buenavista Zinc项目在2024年产出5.45万吨锌,1.19万吨铜,并在后面5年平均每年产出9.02万吨锌和2.07万吨铜。

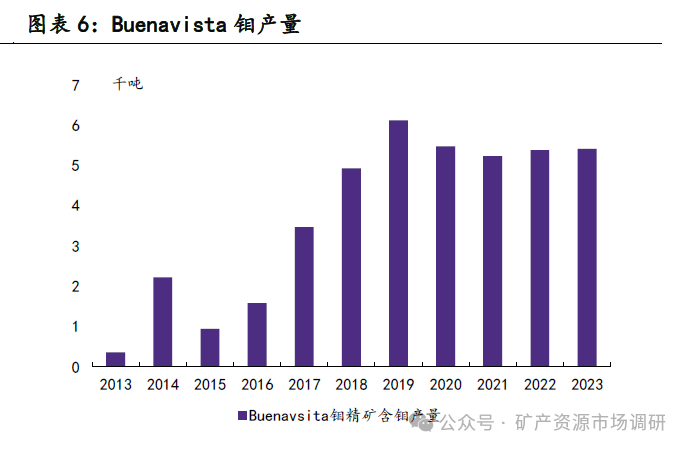

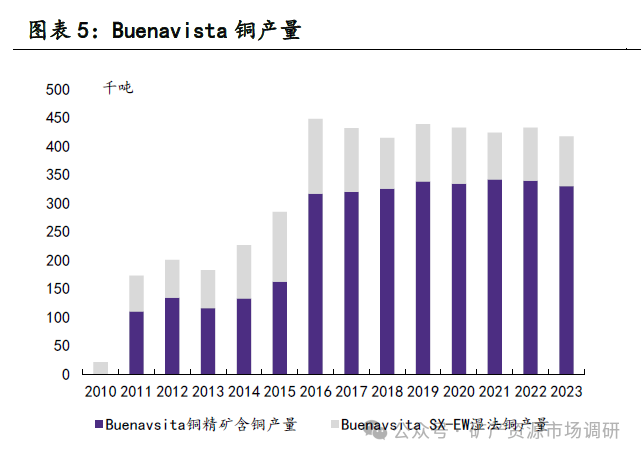

2023年Buenavista项目合计产铜41.7万吨,产钼金属5410吨。

秘鲁矿区:Cuajone&Toquepala

1976年,秘鲁莫克瓜(Moquegua)的Cuajone采矿综合体于1976年落成并开始运营,选矿产能为5.8万吨/天。2007年,Toquepala用破碎带和输送带形成可浸出沉积物的项目已经完成,PLS的新水坝也已经建造完成。SCC宣布了一项耗资21.08亿美元的雄心勃勃的投资计划,其中包括开发Tía María铜矿(SX-EW铜产能为120000吨),扩大Cuajone和Toquepala的矿山和选矿厂业务;2008年,Toquepala和Cuajone选矿厂扩建至100000吨/天和105000吨/天的预可行性研究已经完成。2018年第四季度,位于Toquepala的选矿厂II开始运行,每天的选矿能力为60000吨。

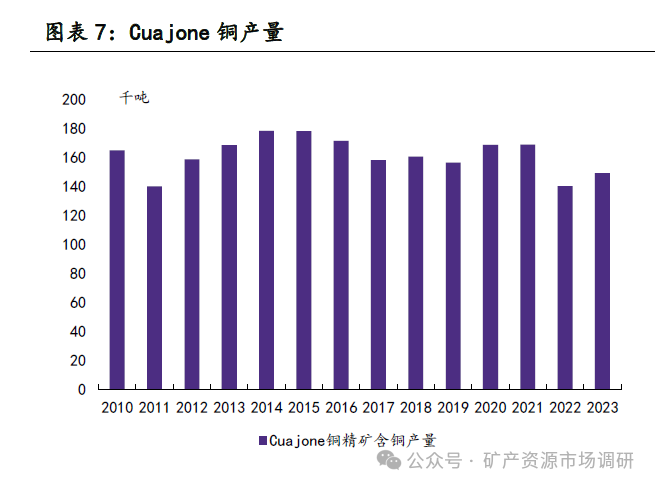

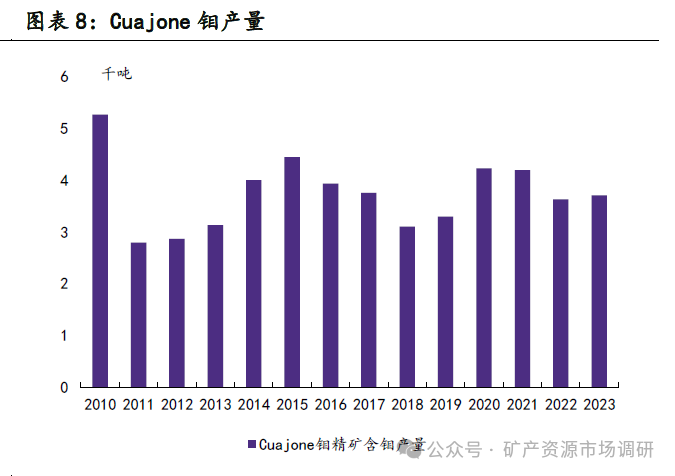

截止到2023年年底,Cuajone项目包括一个露天铜矿和一个选矿厂,选矿厂的选矿能力为9万吨/天。2023年Cuajone项目合计产铜14.9万吨,产钼金属3700吨。

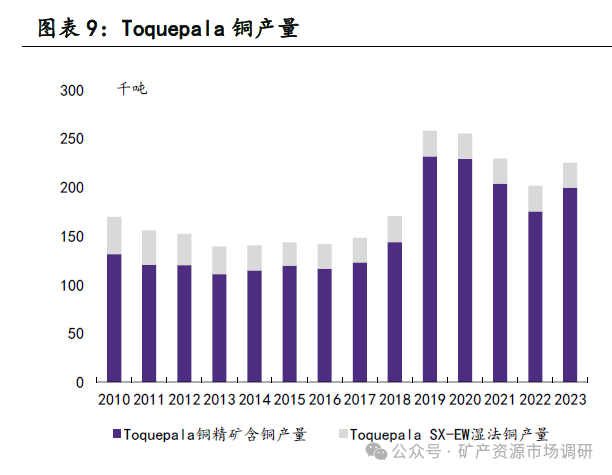

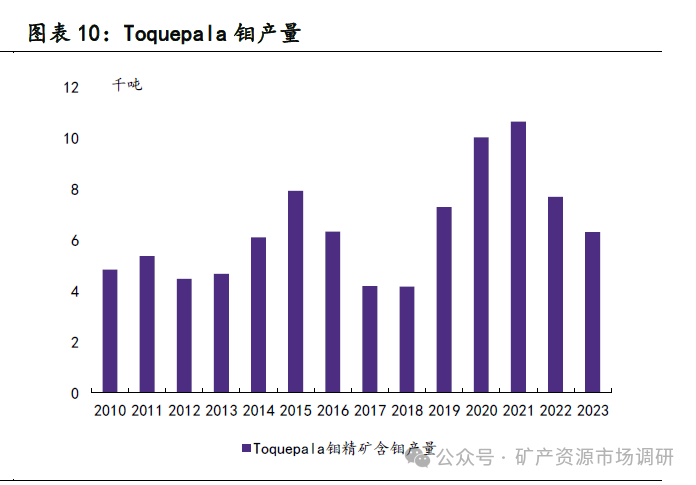

截止到2023年年底,Toquepala项目包括一个露天铜矿和两个选矿厂,每个项目的碾磨能力为每天 60,000 吨。此外,Toquepala项目还包括一个SX-EW工厂,通过浸出工艺精炼铜。SX-EW工厂的年产能为5.64万吨LME A级阴极铜。2023年Toquepala项目合计产铜22.5万吨,产钼金属6300吨。

发展中的项目

Tia-Maira项目:该项目位于秘鲁的Cocachacra区,公司在2003年获得了该项目,此前由Teck Corporation, Phelps Dodge and Rio Tinto做过项目评估。2019 年 10 月,秘鲁能源和矿业部矿业委员会批准了 Tia Maria 项目的施工许可证。该项目建成后计划年产120,000吨的SX-EW湿法铜,矿山计划采用La Tapada和Tia Maria矿床露天开采的矿石。目前仍处于建设阶段,公司暂未给出详细的计划投产时间。

El Arco项目:这是一个世界级的铜矿床,位于下加利福尼亚州半岛中部,矿石储量超过12.3亿吨,平均矿石品位为0.40%,浸出材料为1.41亿吨,平均矿石品位为0.27%。该项目包括一个露天矿,配套一个选矿厂和SX-EW作业项目。预计年产量为19万吨铜和10.5万盎司黄金。项目最新情况是公司已经完成了矿山、选矿厂和工业设施的环境基线研究。正在申请环境影响许可证。

Los Chancas项目: Los Chancas项目位于秘鲁南部的安第斯山脉,目前处于勘探阶段。南方铜业最早于1997年开始在Los Chancas地区进行勘探。Los Chancas项目的初步环评于2001年进行,后面二十年时间持续更新环评报告。并在2023 年,我们继续在当地社区开展社会和环境改善工作。该项目的设想是建设一个露天采矿区,采用选矿厂和SX-EW工艺的联合作业。

Michiquillay项目:2018年6月,南方铜业收购了秘鲁Cajamarca的Michiquillay项目。Michiquillay是一个世界级的采矿项目,推断矿产资源量为22.88亿吨,估计铜品位为0.43%。开发后,预计Michiquillay每年将生产22.5万吨铜(以及钼、金和银的副产品),初始矿山寿命超过25年,现金成本具有竞争力。公司估计将需要约25亿美元的投资,并预计到2032年投产。

产量及资源汇总

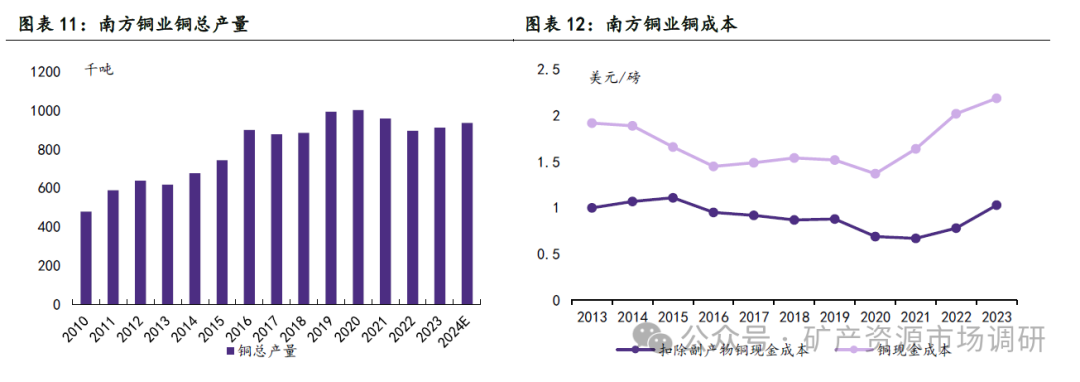

南方铜业2023年铜总产量为91.1万吨,且计划2024年产铜93.59万吨。过去10年复合增速为3.97%。

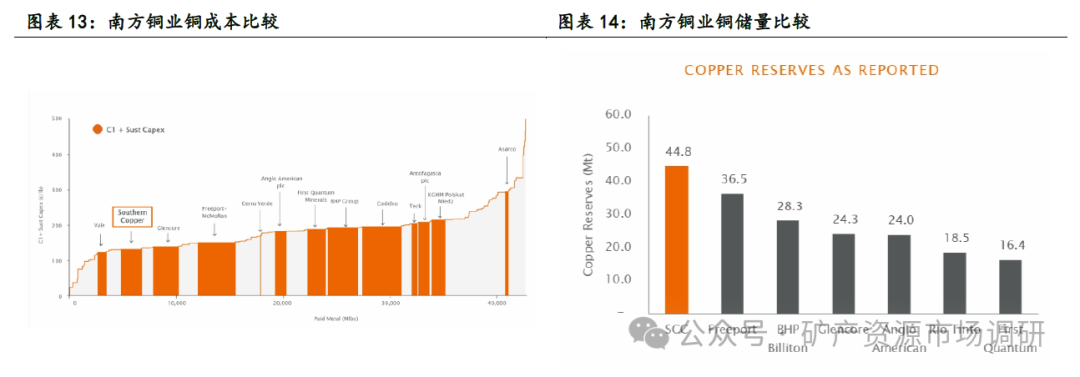

成本方面,2023年公司铜矿生产现金成本为2.19美元/磅(折合4823.7美元/吨),扣除掉副产品的铜现金成本为1.03美元/磅(折合2268.6美元/吨)。尽管近3年以来,公司的生产成本有所提升,但是根据2023年Q3业绩说明会的材料显示,公司的铜矿生产成本仍在全球铜矿生产成本曲线的成本较低位置,成本优势仍然明显。

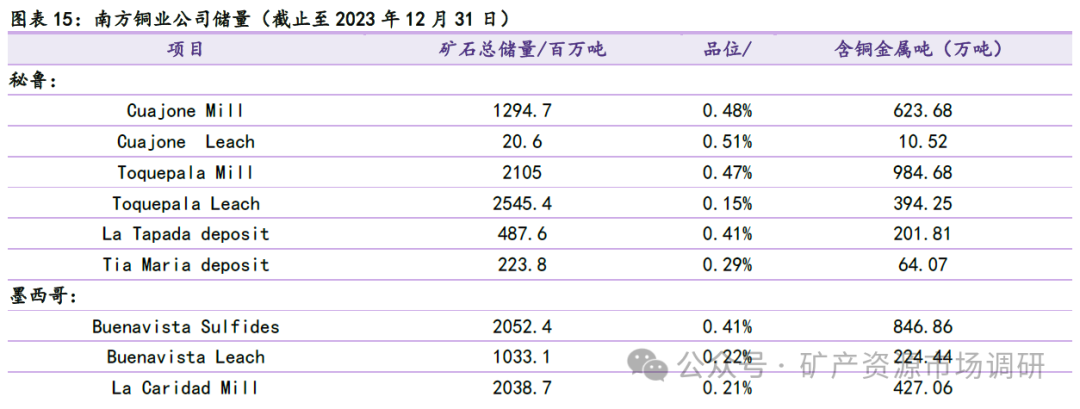

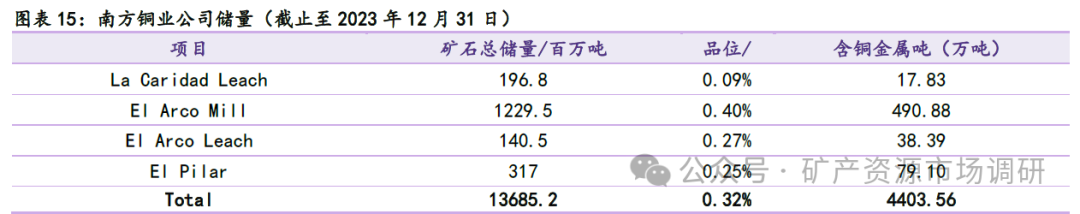

资源储量方面来看,公司合计铜资源储量4403.6万吨,平均品位为0.32%。根据公司的公告,公司的储量在全球范围内位列第一。
